网络割接项目

某企业准备采购2台华为设备取代思科旧款设备,针对下列问题作出解答。

(1)做设备替换的时候,如何尽可能保证业务稳定性,请给出解决方案。

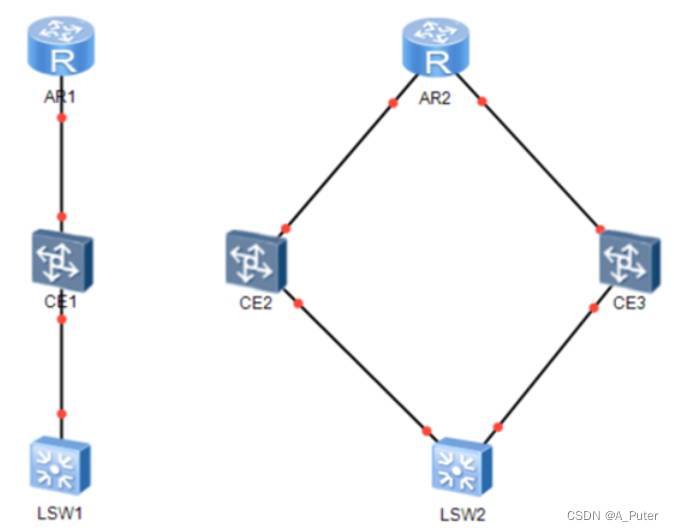

        a)对现网拓扑进行分析,分析现网拓扑的规划(链路类型、cost、互联IP、互联接口等信息)、分析现网流量模型(路由协议、数据流向特点、流量模型、相关接口出入流量信息收集)、现网设备配置、硬件单板分析。

        b)设备、版本风险(分析设备性能及规格、版本特性存在的风险,以及应对措施)

        c)重大操作试试风险分析以及应对措施,验证审核割接方案,回退方案,在得到业主授权情况下试试割接。

        d)业务中断时间分析:本次割接分两次完成,因此会有一段时间的业务中断,如果割接顺利完成,业务中断时间最长不超过xx时间。

        第一次割接,在允许的情况下将华为设备接入现网,将业务流量引至华为设备,如果割接出现意外,马上启动回退机制,业务中断的时间最长不超过xx分钟,时间包括正常割接需要的时间、故障判断时间以及路由协议收敛时间。

        第二次割接,将另一台华为设备替换思科设备,将业务流量按需求分担至两台华为设备,如果割接出现意外,马上启动回退机制,业务终端的时间最长不会超过xx分钟,时间包括正常割接需要的时间、故障判断时间以及路由协议收敛时间。
